吴忠供电公司:秋风送爽至 秋检正当时-凯发线上app

吴忠供电公司:秋风送爽至 秋检正当时-凯发线上app

2024-09-28 16:14:07
来源:国网吴忠供电公司

  近日,国网吴忠供电公司顺利完成新梁220千伏变电站2号主变压器中压侧中性点小电抗更换和分接开关机构大修工作,有力保障吴忠电网的安全经济运行,为青铜峡市新材料基地工业园区提供可靠的供电支持。

  新梁220千伏变电站承担着青铜峡市新材料基地工业园区大部分用电负荷,近年来,青铜峡地区周边高耗能工业生产负荷迅速增长。新梁220千伏变电站自2013年10月投运以来,已连续“服役”近10年,出现了部分隐患和缺陷,站内2号主变抗抗短路能力不足,抑制谐波影响能力。临近国庆假期,预计用电负荷将迎来小高峰,吴忠公司于9月25日抢抓电网检修“黄金期”,积极推动主网变压器能效提升计划,通过加强与变电运维中心、调度控制中心的协调沟通,开始为期6天的新梁220千伏变电站2号主变大修工作,确保电网的安全经济运行。

  为确保本次检修工作安全有序进行,吴忠公司变电检修中心提前谋划、周密部署,结合患缺陷台账与设备运行情况,全面排查隐患,消除设备缺陷,定制了详细的检修计划、安全措施和专项方案。工作班组严把风险防控措施,结合“反三违、除五害”、“35项严重违章自查自纠”活动,严格落实“十不干”措施,认真执行《安规》和现场安全规程。

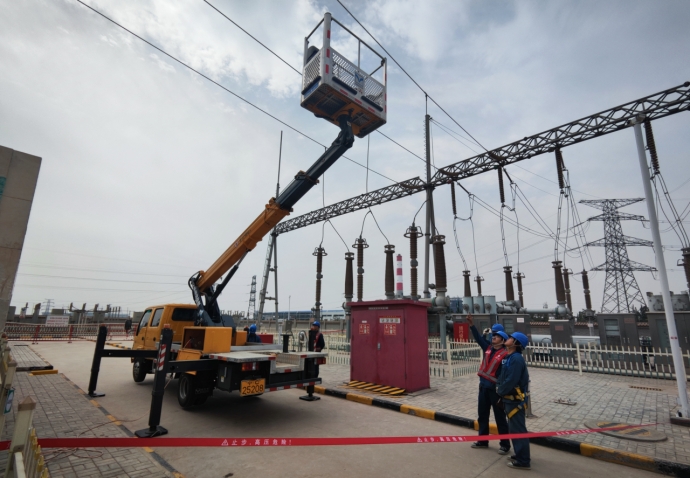

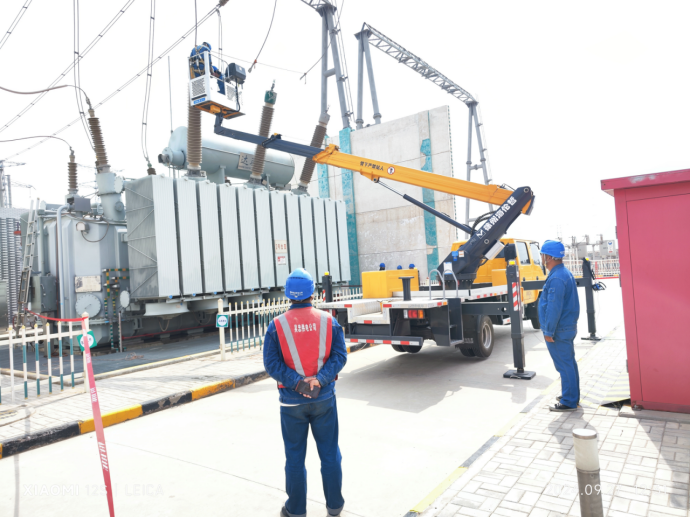

  “起吊车向下移动1厘米,调整偏差,再紧固……”在对主变每个固定点重新检查确认无误后,吊车指挥员咸永强发出了继续起吊的指令。检修过程中,检修人员合理分工,自主开展大修作业。“变压器中压侧中性点小电抗器的更换工作需要根据主变压器的具体情况,计算出合适的电抗值,然后用吊车将新旧电抗器进行更换,整个过程需要严格的质量控制,不但要确保吊装过程安全合规,还要保证电抗器的安装位置、方向和连接方式都符合设计要求。”现场总工作负责人马永强说。

  迎峰度夏期间,电网设备经历了高温侵袭、持续高负荷运转。当前秋检工作正在如火如茶的进行中,国网吴忠供电公司将严把安全检修质量关、扎实推进秋检工作,切实筑牢安全防线,全力提高设备健康水平,为电网迎峰度冬安全可靠运行做好充足准备。(王鹏)
